▲台中市長盧秀燕視察中火,質疑中央「增氣拆煤」承諾生變,強調沒看到拆煤許可就不發燃氣操作許可。(圖/江啟臣辦公室提供)
記者閔文昱/綜合報導
台中火力發電廠增氣、拆煤政策再掀中央與地方攻防!台中市長盧秀燕8日率隊視察中火,針對台電申請新建燃氣機組操作許可一事,質疑中央當初與地方達成的「增1氣、拆1煤」承諾,如今卻變成規劃新增6部燃氣機組、拆除4部燃煤機組,另有6部燃煤機組轉為緊急備用。盧秀燕強調,市府必須對台中及中部約700萬民眾負責,經濟部若未先核發拆煤許可,市府就不會貿然核發燃氣機組操作許可。
「增1拆1」怎變「增6拆4」?
盧秀燕表示,中火原有10部燃煤機組、5根煙囪,當初中央與地方協商時,明確要求「增加1部燃氣機組,就拆除1部燃煤機組」。不過如今台電提出的整體配置卻是6部燃氣、6部燃煤轉為備用,等同新增6部燃氣後僅拆4部燃煤,讓她質疑「增6氣拆6煤怎麼變成增6氣拆4煤」,要求台電釐清中央政策是否沒有完整下達。她更直言,若只增加燃氣、燃煤卻沒有同步拆除,中火未來恐出現14、16部機組,甚至增加煙囪數量,對中部空氣品質造成疑慮。
盧秀燕指出,燃氣機組操作許可由台中市府核發,但中火屬特種建築物,燃煤機組拆除許可則由經濟部負責,地方並無決定權,因此市府會把兩項許可綁定,要求先看到拆煤核准文件,才會考慮核發燃氣操作許可。她也以過去中部地方爭取減煤的歷程為由強調,「中央可以騙地方政府,但不能騙人民」,市府支持提升供電,但前提是確實落實增氣拆煤。

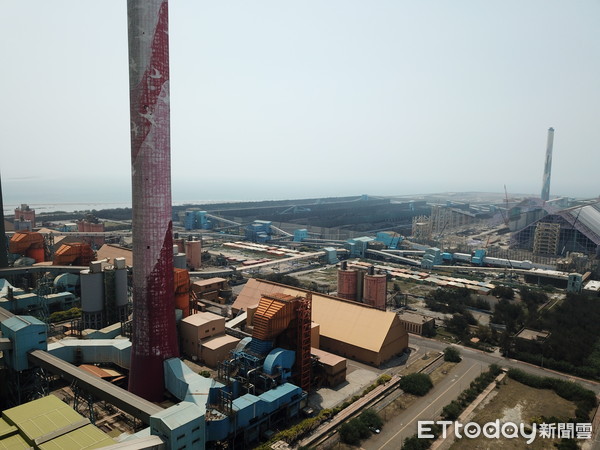

▲台中火力發電廠。(圖/資料照)
台電則強調,並沒有「只增氣不拆煤」,新建燃氣機組上線後,會逐步拆除既有燃煤機組。總經理郭天合表示,中火燃煤機組拆除許可目前由經濟部國營事業管理司審核,預計9月10日召開證照審核會議,若審查通過,將自10月1日起啟動燃煤1、2號機拆除工程。至於其餘機組,台電規劃隨新燃氣二期計畫推進,逐步拆除燃煤3、4號機,5至10號機則轉為緊急備用機組,目標2034年底達成中火無煤供電。
目前中火新燃氣1號機已通過相關查驗,5月開始接受調度,預計9月底正式商轉;2號機正在測試,目標10月接受調度。台電表示,台中近年用電需求持續增加,既有中火機組自2019年起已無法完全供應台中在地用電,因此推動新建燃氣機組,同時逐步淘汰燃煤設備。台中市府則表示,燃氣機組上線後仍會持續加強污染排放監測與稽查,在供電需求與環境健康之間尋求平衡。
